Die Entstehung des Trianel Windpark Borkum II
| September 2016 Der an den Baubeschluss geknüpfte Service- und Liefervertrag über 32 Windkraftanlagen des Typs 6.2M152 Power Upgrade wird mit dem Anlagenhersteller Senvion unterzeichnet. |
| 7. April 2017 Im Rahmen der konstituierenden Gesellschafterversammlung in Düsseldorf fällen die 20 Gesellschafter aus Deutschland und der Schweiz den Baubeschluss für den Trianel Windpark Borkum II und unterzeichnen die Verträge. Die Gesamtinvestition für die zweite Ausbaustufe beläuft sich auf rund 800 Millionen Euro. |
| April 2018 Das rund 7,3 Kilometer lange Exportseekabel zwischen der Konverterstation DolWin Alpha des Netzbetreibers TenneT und der parkinternen Umspannplattform wird durch das Spezialschiff „Willem de Vlamingh“ verlegt und eingezogen. Damit ist der Netzanschluss für den Trianel Windpark Borkum II vorbereitet. |

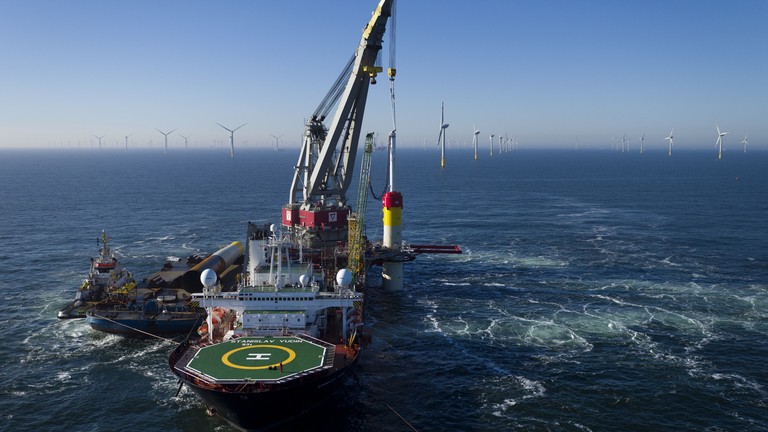

| 29. Juni 2018 Beginn der Bauarbeiten. Am WEA-Standort „BW 60“ wird durch das Schwerlastschiff Stanislav Yudin der erste Monopile im Meeresboden verankert. Erster Rammschlag auf See. |
| September 2018 Der 16. Monopile wird im Meeresboden verankert. Damit haben die Fundamentarbeiten planmäßig Halbzeit erreicht und im nordöstlichen Areal des Windparks sind alle Gründungsstrukturen fertiggestellt. Zeitgleich beginnt mit den Spezialschiffen Seaway Aimery und Seaway Moxie die Verlegung des Innerparkkabelsystems. |
| Oktober 2018 Die Kabellegearbeiten für die Innerparkverkabelung laufen. Rund 63 Kilometer Seekabel werden auf dem Meeresboden verlegt, in die Gründungsstrukturen eingezogen und in den Meeresgrund eingespült. |

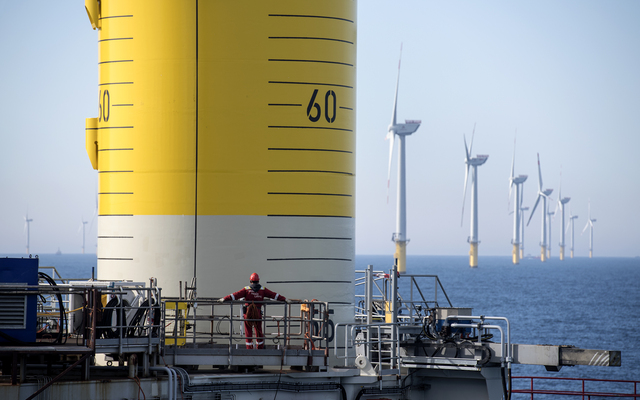

| 3. Dezember 2018 Der erste Bauabschnitt für den Offshore-Windpark ist erfolgreich abgeschlossen. Alle 32 Gründungsstrukturen, bestehend aus Monopile und Transition Piece, sind im Baufeld rund 45 Kilometer vor der Küste Borkums installiert. |
| März 2019 Alle Strecken der 33-kV-Innerparkverkabelung sind verlegt und in den Meeresboden eingespült. Rund 63 Kilometer Seekabel verbinden die 32 Gründungsstrukturen mit der parkinternen Umspannplattform. |
| April 2019 Die ersten Gondeln des Anlagenherstellers Senvion erreichen mit dem Schwerlastschiff „MV Amoenitas“ vom Produktionsstandort Bremerhaven den Basishafen Eemshaven in den Niederlanden. |
| 9. April 2019 Der Anlagenhersteller Senvion stellt einen Antrag auf Insolvenz in Eigenverwaltung. Der ursprünglich für Mitte April 2019 geplante Beginn der Installationsarbeiten für die Windkraftanlagen muss daraufhin verschoben werden. |
| 27. Mai 2019 Senvion und die Trianel Windkraftwerk Borkum II GmbH & Co. KG einigen sich auf einen angepassten Anlagenliefervertrag, der die Lieferung der verbleibenden 17 der insgesamt 32 Windkraftanlagen sicherstellt. |
| Juli 2019 Die Installationskampagne für die Windkraftanlagen startet mit der Beladung und Mobilisierung des Errichterschiffs Taillevent der Jan de Nul Group in Eemshaven. |
| 15. August 2019 Die erste Windkraftanlage im Trianel Windpark Borkum II steht. Mit der abgeschlossenen Montage der Rotorblätter ist die erste Anlage im Offshore-Windpark vollständig errichtet. |
| 13. November 2019 Senvion liefert die 32. und damit letzte Gondel an den Trianel Windpark Borkum II. Die Produktion aller Bauteile für den Offshore-Windpark ist abgeschlossen. Zu diesem Zeitpunkt sind bereits dreizehn Anlagen errichtet und elf davon in Betrieb. |
| Dezember 2019 Halbzeit bei der Anlageninstallation. 16 von 32 Windkraftanlagen sind errichtet. Aufgrund der Senvion-Insolvenz und wetterbedingter Verschiebungen verzögert sich der ursprünglich für Ende 2019 geplante Fertigstellungstermin bis ins erste Halbjahr 2020. |
| Februar 2020 Nach 21 installierten Windkraftanlagen wird die Taillevent durch das Errichterschiff Blue Tern von Fred. Olsen Windcarrier abgelöst, das die verbleibenden 11 Anlagen errichtet. |
| 18. Mai 2020 Alle 32 Windkraftanlagen im Trianel Windpark Borkum II sind errichtet. Mit der Montage des letzten Rotorblatts an der Anlage BW 08 werden die Installationsarbeiten in der Nordsee abgeschlossen. 24 Anlagen sind zu diesem Zeitpunkt bereits in Betrieb. |
| 30. Juni 2020 Alle Rotoren der 32 Windkraftanlagen drehen sich. Der Trianel Windpark Borkum II ist exakt zwei Jahre nach dem ersten Rammschlag vollständig in Betrieb und liefert mit einer Gesamtleistung von 202,56 MW Windstrom für rechnerisch rund 200.000 Haushalte pro Jahr (bei einem angenommenen Verbrauch von 4.000 kWh je Haushalt und Jahr). |
